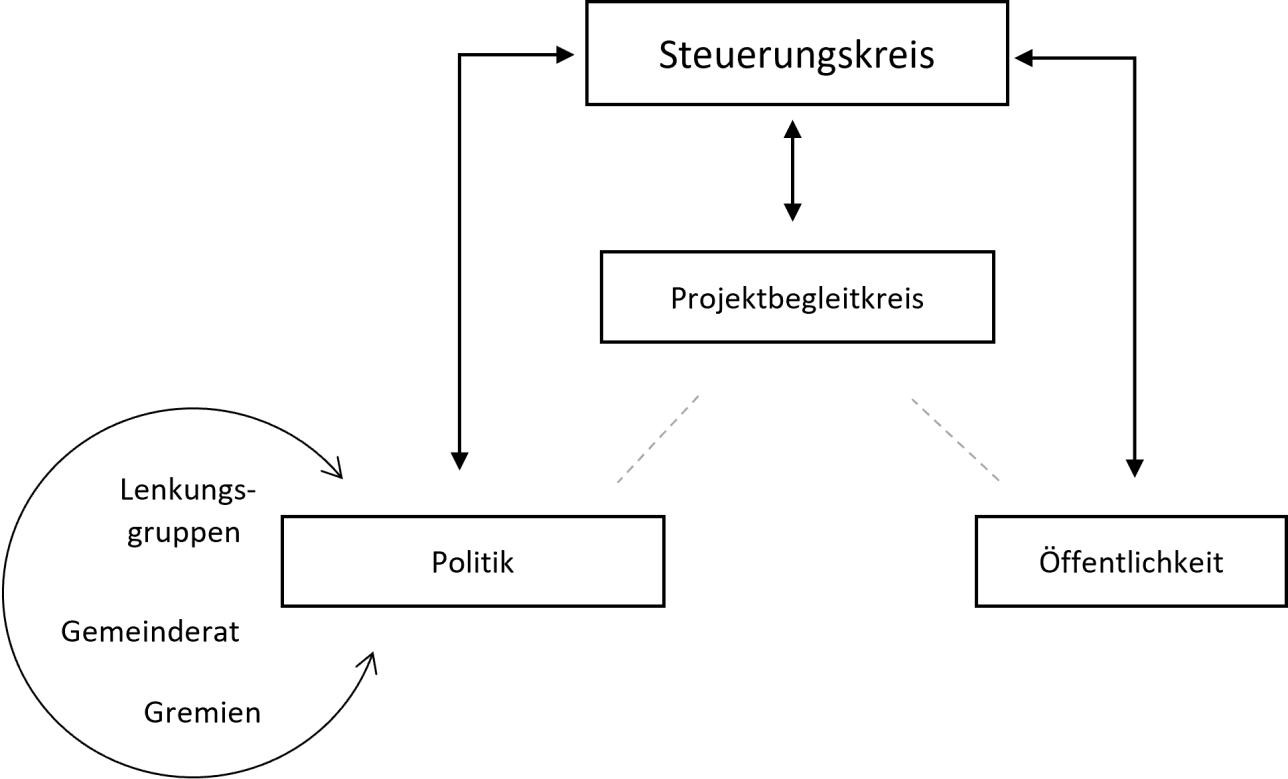

Von wem wird das Projekt HWS Murg Rastatt geleitet? Das ist mit der Projektstruktur folgendermaßen festgelegt:
Der „Steuerungskreis“ ist als Entscheidungsträger verantwortlich für das Gesamtvorhaben und den Informationsaustausch untereinander. Er setzt sich zusammen aus
- dem Vorhabenträger: Stadt Rastatt
- dem Projektpartner: Regierungspräsidium Karlsruhe, Landesbetrieb Gewässer
- der Projektsteuerung
- und den Planungsbüros in beratender Funktion während der gesamten Planungsphase.
Beteiligungsprozess
Der „Projektbegleitkreis“ unterstützt das Projekt mit dem aktuellen Wissen der Teilnehmenden über die lokalen Verhältnisse und Beziehungen. Er setzt sich zusammen aus den Trägern öffentlicher Belange, Fachbehörden, den Verbänden, Vereinen, Institutionen und so weiter.
Folgende Sitzungen fanden bereits statt:
- Erste Sitzung Projektbegleitkreis: 10. Oktober 2023 (PDF) (203 KB)
- Zweite Sitzung Projektbegleitkreis: 30. April 2024 (PDF) (315 KB)
- Dritte Sitzung Projektbegleitkreis: 14. Oktober 2025 (PDF) (344 KB)
- Vierte Sitzung Projektbegleitkreis: 15. Oktober 2025 (PDF) (550 KB)
- Fünfte Sitzung Projektbegleitkreis: 25. November 2025 (PDF) (389 KB)
Die „Politik“ setzt die Projektverantwortlichen über die neuesten politischen Entscheidungen in Kenntnis, wird bei wichtigen Entscheidungen eingezogen und setzt sich aus den einzelnen Lenkungsgruppen, dem Gemeinderat und den jeweiligen Gremien zusammen.
Die Protokolle, Anlagen sowie weitere Dokumente können bei den Downloads abgerufen werden.
Projektkosten
Eine Kostenschätzung wird mit Ende der Vorplanung erstellt. Die anfallenden Kosten werden zwischen dem Vorhabenträger (Stadt Rastatt) und dem Projektpartner (Regierungspräsidium Karlsruhe, Landesbetrieb Gewässer) aufgeteilt.
Zeitplan
2023
AKTUELLER PROJEKTSTAND
10. Oktober:
Projektbegleitkreis Sitzung Nr. 1 (PDF) (203 KB)
Anlage Sitzung Nr. 1 (PDF) (74 MB)
2024
AKTUELLER PROJEKTSTAND
30. April:
Projektbegleitkreis Sitzung Nr. 2 (PDF) (315 KB)
Anlage Sitzung Nr. 2 (PDF) (111,7 MB)
PROJEKTWEBSITE
Mai: Veröffentlichung
2025
INFO AKTUELLER PROJEKTSTAND
5. Juni: Planungs- und Bauausschuss
VARIANTENUNTERSUCHUNG
14. Oktober:
Projektbegleitkreis Sitzung Nr. 3 (PDF) (344 KB)
Anlage Sitzung Nr. 3 (PDF) (13,1 MB)
VARIANTENUNTERSUCHUNG
15. Oktober:
Projektbegleitkreis Sitzung Nr. 4 (PDF) (550 KB)
Anlage Sitzung Nr. 4 (PDF) (6,3 MB)
VARIANTENUNTERSUCHUNG
25. November:
Projektbegleitkreis Sitzung Nr. 5 (PDF) (389 KB)
Anlage Sitzung Nr. 5 (PDF) (20,7 MB)
2026
VORSTELLUNG DER VORZUGSVARIANTEN
TEILPROJEKTE B, C UND D
2. März: Planungs- und Bauausschuss
INFORMATIONSVERANSTALTUNG
10. März: Öffentlichkeit
BESCHLUSSFASSUNG
TEILPROJEKTE B, C UND D
23. März: Vorstellung Vorzugsvariante im Gemeinderat
INFO AKTUELLER PROJEKTSTATUS
11. Juni: Planungs- und Bauausschuss - Schachtelbach
BESCHLUSSFASSUNG
22. Juni: Gemeinderatsitzung - Thema Schachtelbach
INFO AKTUELLER PROJEKTSTATUS
20. Juli: Planungs- und Bauausschuss - Thema Privatflächen
BESCHLUSSFASSUNG
27. Juli: Gemeinderatsitzung - Thema Privatflächen
INFO AKTUELLER PROJEKTSTATUS
17. September: Planungs- und Bauausschuss - Thema "Am Grün"
INFORMATIONSVERANSTALTUNG "AM GRÜN"
Ende September: Öffentlichkeit
BESCHLUSSFASSUNG
19. Oktober: Gemeinderatsitzung - Thema "Am Grün"
AKTUELLER PROJEKTSTAND
November: Projektbegleitkreis Sitzung Nr. 6
2027
AKTUELLER PROJEKTSTAND
April: Projektbegleitkreis Sitzung Nr. 7
INFORMATIONSVERANSTALTUNG
Juli: Öffentlichkeit
INFO AKTUELLER PROJEKTSTATUS
Juni/Juli - Planungs- und Bauausschuss - Thema "Entwurfsplanung"
BESCHLUSSFASSUNG
Juni/Juli: Gemeinderatsitzung - Thema "Entwurfsplanung"
AKTUELLER PROJEKTSTAND
Projektbegleitkreis Sitzung Nr. 8
INFO AKTUELLER PROJEKTSTATUS
Oktober/November: Planungs- und Bauausschuss - Thema "Wasserrechtlicher Zulassungsantrag"
BESCHLUSSFASSUNG
Oktober/November: Gemeinderatsitzung - Thema "Wasserrechtlicher Zulassungsantrag"
